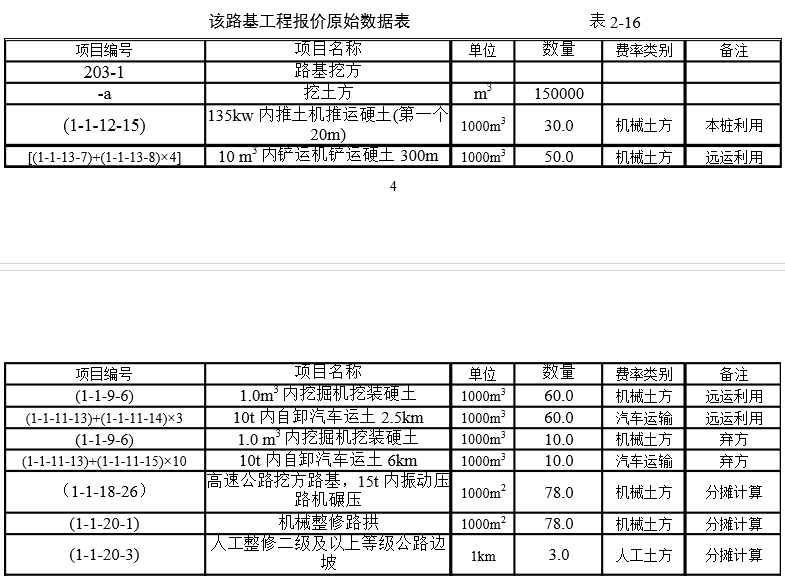

1、挖土方 150000m3 硬土,弃方平均6km
2、挖石方 50000m3 软石,弃方平均6km
3、本桩利用土方 30000m3 天然密实方
4、本桩利用石方 5000m3 天然密实方
5、远运利用土方 110000m3 远运利用300m,50000m3
2.5km,60000m3 天然密实方
6、远运利用石方 40000m3 远运利用3km,天然密实方
7、填方 330000m3 借土平均运距5km,借土场土质为普通土
这是数据,哪位高人指点下,远运利用一个300m的 还有一个2.5km的,为什么套用的挖土的定额不一样,一个是1-1-13-7 一个是1-1-9-6 ? 不能套用一样的定额吗??还有按个分摊计算,什么叫分摊?明明工程量是156000,为什么分摊后就给我减半了呢? 谢谢高人,谢谢~
